דרמטי: יוקפאו אישורי הקצאת חשמל לחוות שרתים חדשות

רשות החשמל קיבלה את ההחלטה עקב הזינוק בבקשות להקמת חוות שרתים והחשש שמשק החשמל לא יוכל לספק את הכמות הנדרשת - וכדי למנוע עלייה משמעותית בתעריפים ● ההקפאה היא לתקופה של 140 יום

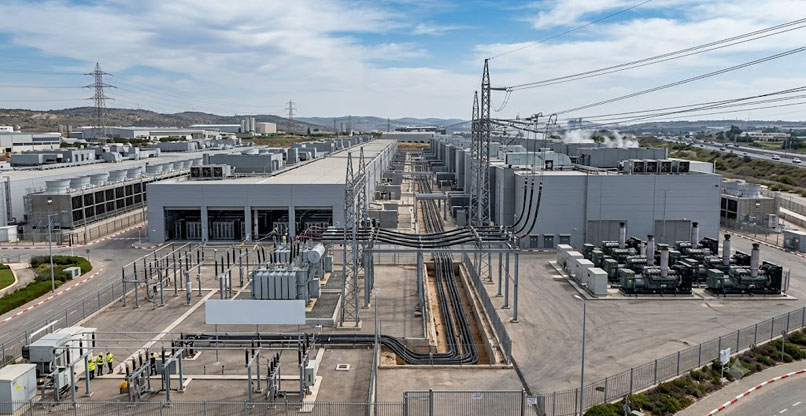

אין מספיק חשמל לכל חוות השרתים שרוצים להקים.

רשות החשמל הורתה היום (א') לנגה – החברה שמנהלת את מערכת החשמל הארצית של ישראל – להקפיא לתקופה של 140 יום את כל האישורים לבקשות לחיבורים של מתקני חוות שרתים בהספק של שמונה מגה-וואט ומעלה לרשת החשמל. ההחלטה תקפה לבקשות חדשות ולבקשות תלויות ועומדות שטרם נכנסו להליכי אישור. הרשות מזמינה את הציבור להביע את דעתו על ההחלטה בתוך 30 יום.

ברשות החשמל מנמקים את ההחלטה הדרמטית בגל העצום של בקשות מצד יזמי נדל"ן ויזמים טכנולוגיים להקים חוות שרתים לאספקת כוח המחשוב שהבינה המלאכותית דורשת. לפי הערכת הרשות, עד היום היא אישרה הקמת חוות שרתים בהיקף של 1,500 מגה-וואט – היקף ששווה ל-10% מצריכת החשמל במדינת ישראל, והחשש הוא שללא בקרה וניהול נכון, משק החשמל לא יוכל לעמוד בעומס הנוסף – מה שיביא לייקור משמעותי בתעריפים לצרכנים. בעבודות מטה שנעשו על ידי ועדה בין משרדית במטה הלאומי לבינה מלאכותית לפני כשנה נמצא שאם היזמים אמנם יקימו את חוות השרתים שהם הצהירו עליהן, מדובר בכמויות חשמל השקולות להספק של שתי תחנות כוח בינוניות.

בקשות בהיקף מפלצתי: 25 אלף מגה-וואט

בדיון שנערך לפני שבועיים בוועדת המשנה לבינה מלאכותית של הכנסת העריכו נציגי הרשות שמונחות לפתחה בקשות להקמת חוות שרתים בהיקף של 25 אלף מגה-וואט – היקף שחברות החשמל יתקשו לספק. לפיכך החליטה הרשות לעצור את האישורים עד לבחינה מחדש.

בדברי ההסבר להחלטה, רשות החשמל מציינת שפיתוח יכולות בינה מלאכותית מהווה יעד לאומי למדינת ישראל. זאת, בהתאם להחלטת הממשלה מחודש פברואר השנה, שמגדירה את חוות השרתים לאספקת צרכי הבינה המלאכותית כיעד לאומי. בכנסת אף אושרה בקריאה ראשונה הצעת חוק ממשלתית, שקובעת כי הליכי אישור לחוות שרתים בהיקף של לפחות 50 מגה-וואט יוכלו לעבור למסלול תכנוני מואץ, דרך הוועדה הלאומית לתשתיות לאומיות. החוק היה אמור לעבור בקריאות שנייה ושלישית לפני פיזור הכנסת, אבל בסופו של דבר זה לא קרה.

בעיה: יזמים לא מתחייבים מתי יקימו את חוות השרתים

גורמים בשוק הדאטה סנטרים, שכבר מפעילים חוות שרתים, התריעו בפורומים שונים על תופעה שבמסגרתה יזמים רוכשים שטחי נדל"ן, מקבלים אישורים לחיבור לחשמל ומשוריינת להם כמות חשמל – אבל הם לא מתחייבים למועד הקמת חוות השרתים. לדבריהם, דבר זה יוצר מחסור עתידי לכל המשק.

שרון חצר, סמנכ"לית תכנון ומדיניות במשרד האנרגיה, אמרה בכנס דאטה סנטרים של אנשים ומחשבים, שנערך באחרונה, כי "אנחנו מחפשים דרכים כדי שמשק האנרגיה ייערך לדרישות שנובעות מחוות השרתים, תוך שילוב רגולציה מתאימה ומענה טכנולוגי". ואמנם, עוד לפני ההחלטה של הרשות מהיום פורסם כי היא והגורמים הרלוונטיים הנוספים דנים באפשרויות להחיל כללים רגולטוריים, תוך התחשבות בגורמים שונים ומתוך רצון שלא לפגוע ביזמים. אחת מאותן אפשרויות היא חיוב של היזמים להצהיר על מועד הקמת החוות.

במקביל, הממשלה החליטה להגביל את האישורים לחוות שרתים חדשות מבוססות AI ל-10 בשנה, וכן לאפשר למנהלי החוות להקים בשטחן תחנות כוח עצמאיות, שיספקו חשמל לחווה. אולם, החלטה זו מורכבת ביותר ליישום, ועלולה לעורר התנגדויות מצד ראשי ערים וגורמי איכות הסביבה.

ד"ר גדעון פרידמן, סמנכ"ל הטכנולוגיות של קרן השקעות האקלים נט זירו ונצ'רס ולשעבר המדען הראשי במשרד האנרגיה, אמר בתגובה להודעת הרשות כי "מדובר במהלך נכון בבסיסו, שמשקף את הקושי בחיבור סיטונאי של צרכני חשמל גדולים. עם זאת, חובה שבתום תקופת הקפאת האישורים יוכרז על מהלכים מעשיים שיסדירו את השוק, ויתאימו למציאות ולצרכי משק האנרגיה".
